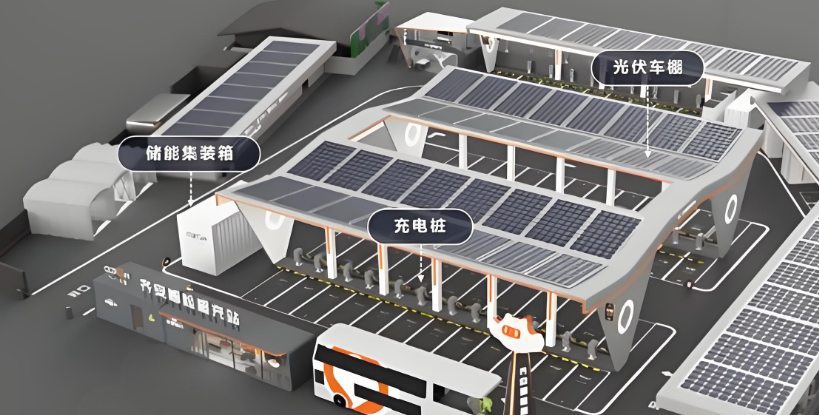

光储充一体化项目实施方案(车棚+储能+充电桩)
光储充一体化项目以“光伏车棚发电+储能调峰套利+智能充电桩服务”为核心,整合新能源发电、储能调控与电动汽车充电功能,适用于工业园区、商业综合体、物流园区等场景,既能解决光伏消纳难题,又能降低充电服务成本,同时提升能源利用效率。本文基于1MW典型项目,从核心配置、技术对比、经济性、实施流程到风险规避,提供系统化指导。
一、典型项目核心配置(1MW规模)
模块 | 技术参数 | 设备选型标准 | 创新设计亮点 |
光伏车棚 | 装机容量1.05MW(超配1.05倍) | 双玻双面组件(445W/块,效率≥24%) | 棚体离地3.2m,预留农机/货车通行空间 |
储能系统 | 200kW/430kWh(充放电倍率0.5C) | 磷酸铁锂电池液冷机组(循环效率≥95%) | 支持V2G(车辆到电网)放电,响应时间≤1s |
智能充电桩 | 6台120kW直流快充+12台7kW交流慢充 | 直流桩含智能功率分配模块,交流桩带计量功能 | 车棚立柱集成充电枪支架,节省地面空间 |
能量管理系统 | 光伏预测误差≤8%,动态电价响应≤10s | 边缘计算终端(4G/5G双模通信) | 适配峰谷价差3:1场景,自动优化充放电策略 |
二、关键技术路线对比与选型策略
2.1光伏车棚技术路线(三类主流方案)
技术类型 | 造价(元/W) | 抗风能力 | 施工周期(天) | 适用场景 | 典型案例 |
钢结构固定式 | 4.2 | 35m/s | 45 | 工业园常规停车场、物流园区 | 苏州某汽车工厂(2023年投运) |
柔性支架式 | 5.8 | 60m/s | 30 | 台风区(如广东、福建)、农光互补项目 | 深圳大鹏新区物流园(抗台风“泰利”验证) |
BIPV一体化 | 7.3 | 25m/s | 60 | 商业综合体、高端园区(美观需求) | 上海虹桥商务区某商场 |
2.2储能系统配置逻辑(按需匹配容量)
配置目标 | 容量计算公式 | 1MW光伏项目示例 | 核心收益来源 |
消纳弃光 | 储能容量=光伏装机×15%×2h(放电时长) | 300kWh | 减少弃光损失,节省电费约18万元/年(0.6元/kWh) |
峰谷套利 | 储能容量=日充电量×峰谷价差×循环次数 | 430kWh | 谷电(0.3元/kWh)充电、峰电(1.2元/kWh)放电,年套利23万元 |
应急供电 | 储能容量=重要负荷×4h(保电时长) | 200kWh | 为园区应急负荷(如监控、照明)供电,年保电服务收入5万元 |
选型建议:优先选磷酸铁锂电池(循环寿命≥6000次,10年衰减≤20%),液冷系统适配高温地区(如华南、西北),风冷系统适用于温和气候(如华东、华北)。
三、经济性分析(1MW项目基准)
3.1投资成本拆解(单位:万元)
项目 | 单价标准 | 总成本 | 占比 | 可享受政策补贴 |
光伏车棚 | 4.5元/W | 472.5 | 58% | 免缴土地出让金、城市基础设施配套费 |
储能系统 | 1.3元/Wh | 55.9 | 7% | 江苏、广东等省容量电价补贴0.2元/kWh/年 |
充电桩系统 | 直流桩0.8元/W,交流桩0.3元/W | 96 | 12% | 新建充电桩补贴30%(最高500元/kW) |
其他(设计、施工) | - | 195.6 | 23% | 整县光伏试点项目0.1元/W建设补贴 |
合计 | - | 820 | 100% | - |
3.2年收益构成(单位:万元)
收益类型 | 金额 | 占比 | 计算依据 |
电费收入 | 78.9 | 43% | 光伏自发自用(132万kWh×0.6元/kWh) |
充电服务费 | 44.1 | 24% | 直流桩服务费0.6元/kWh,年充电量73.5万kWh |
峰谷套利 | 33.1 | 18% | 储能年循环356次,单次套利930元 |
需求响应 | 20.2 | 11% | 参与电网调频,补偿0.5元/kWh |
碳交易收益 | 7.4 | 4% | 年签发CCER 520吨,单价14元/吨 |
合计 | 183.7 | 100% | 静态回收期约4.5年 |
四、建设难点与创新解决方案
4.1电力接入痛点破解(降本增效)
痛点问题 | 传统解决方案 | 创新技术方案 | 成本节省效果 |
电网增容改造 | 新建400kVA箱变(成本52万元) | 储能削峰:平抑光伏午间峰值,降容60% | 减少投资38万元,缩短接入周期2个月 |
充电桩谐波干扰 | 加装APF有源滤波装置(8万元) | 充电桩内置LLC谐振滤波模块,THD≤3% | 节省设备成本7.5万元,减少占地10㎡ |
光伏防逆流 | 限制光伏发电功率(损失8%) | 储能动态调节:余电优先充储能,再并网 | 年增收12万元,提升光伏利用率至98% |
4.2安全设计三重防护体系
防火防护 | 储能舱配置七氟丙烷灭火系统(灭火浓度8%,响应时间≤30s),电池舱温度监测精度±1℃,热失控预警提前5min触发; |
防雷防护 | 光伏车棚设独立接闪杆(保护半径15m),系统侧SPD三级防护(冲击电流100kA,残压≤1.2kV); |
防涝防护 | 充电桩基础抬高30cm,柜体防护等级IP68(水下1.5m浸泡24h无渗漏),电缆沟设排水坡度≥5‰。 |
五、方案基本原则
光储充项目的成功实施需平衡“技术适配性、经济性与政策合规性”,建议优先选择产业园区、物流园等负荷稳定场景,通过“光伏自发自用+储能调峰+充电服务”三重收益模式缩短回收期。同时,需关注技术迭代(如N型组件、长循环储能电池)与政策更新,确保项目长期收益稳定。
六、全流程实施指南(分五阶段)
6.1前期准备阶段(1-2个月)
(1)项目选址与评估
1.场地要求:
面积 | ≥6㎡/标准车位(双向车位需8㎡),1MW项目需车位约300个; |
日照 | 年等效利用小时≥1000h(一类资源区优先,如西北、华北); |
地质 | 地基承载力≥80kPa(柔性支架可放宽至50kPa,需做微型桩加固)。 |
2.发电量估算:用PVsyst软件模拟,1MW项目在一类资源区年发电量约130万kWh,二类区约110万kWh。
(2)政策与审批(关键手续顺序):
1.取得《设施农用地备案》(避免占用基本农田);
2.编制《光储充一体化技术方案》,申请电网接入批复;
3.地方发改委项目备案(需明确储能配置比例≥15%);
4.充电桩补贴可在投运后3个月内申请,光伏车棚免缴不动产登记费。
6.2设计阶段(1.5个月)
(1)技术方案设计
1.光伏车棚:
结构选型 | 台风区选柔性支架(弦索预张力50±5kN),工业园选钢结构(立柱间距6m); |
组件布置 | 双排竖向安装(间距1.2m,减少前后遮挡损失)。 |
2.储能系统:
容量计算 | C=Ppy×15%×2h(Ppy为光伏装机容量,1MW配300kWh); |
拓扑 | 采用“储能变流器(PCS)+电池簇”架构,单簇电压510-750V,适配400V并网。 |
3.充电桩配置:
充电桩类型 | 数量 | 调度策略 |
120kW直流快充 | 6台 | 根据储能SOC动态分配功率(SOC<20%时降容50%) |
7kW交流慢充 | 12台 | 优先使用谷电(22:00-6:00)充电 |
(2)电气设计
系统拓扑 | 光伏阵列→DC/DC变换器→储能电池/充电桩,电网侧设防逆流装置; |
关键参数 | 并网电压400V,防逆流动作时间≤0.2s,电压谐波畸变率≤3%(符合GB/T 38755-2020)。 |
6.3施工阶段(2个月)
(1)分项施工流程
工序 | 工期(天) | 技术要点 | 验收标准 |
基础施工 | 15 | 微型桩直径150mm,深度≥3m | 单桩承载力≥120kN,沉降量≤2mm |
支架安装 | 10 | 柔性支架弦索张拉控制(误差±5%) | 抗风模拟测试60m/s无变形 |
组件铺设 | 7 | 组件间隙5mm,无阴影遮挡 | IV曲线匹配度≥98%,EL检测无隐裂 |
储能吊装 | 3 | 储能舱间距≥1.5m,防火封堵到位 | SOC校准误差≤1%,绝缘电阻≥100MΩ |
充电桩接线 | 5 | 电缆采用YJV22-0.6/1kV,沟内做防水 | 接地电阻≤4Ω,充电测试20款车型兼容 |
(2)安全控制
高空作业:车棚顶部设防坠网(承重100kg,网格尺寸≤100mm×100mm);
储能安装:使用防爆工具(扭矩扳手精度±1%),电池舱内禁止吸烟、动火;
必做试验:光伏组串EL检测、储能系统100%充放电循环测试。
6.4调试与验收阶段(1个月)
(1)系统联调
1.核心测试项:
光伏涉网试验:电压骤升/骤降响应时间≤80ms;
储能黑启动:0电量至满功率输出≤30s;
充电桩兼容性:测试特斯拉、比亚迪、蔚来等主流车型,充电成功率≥99%。
2.常见问题处理:
问题:光伏逆变器与储能PCS通信中断;
解决方案:更换RS485终端电阻(阻值120Ω),检查通信线屏蔽层接地。
(2)竣工验收
必备文档:《电力工程质量监督检查报告》;《储能系统消防验收合格证》(符合GB 50169-2016);《充电桩计量检定证书》(由当地计量所出具);
关键指标:系统整体效率(光伏→充电)≥85%,连续运行72小时无故障。
6.5运营阶段(长期)
(1)智慧运维
1.监测平台功能:
监测模块 | 频率 | 报警阈值 |
光伏发电功率 | 1分钟 | 功率突降≥20%(触发故障排查) |
储能SOC/电压 | 5秒 | 单体电压差≥50mV(防止过充过放) |
充电桩温度/电流 | 实时 | 温度≥65℃或电流偏差≥10% |
2.收益优化:峰谷套利时段精准控制(谷电22:00-6:00充储能,峰电9:00-11:00、14:00-17:00放电)。
(2)后期升级
扩容路径:初期1MW光伏→2年后增加储能至1MWh(应对充电需求增长)→5年后接入V2G(车辆到电网)功能;
设备更换周期:光伏组件25年、储能电池10年、充电桩模块8年(提前1年评估性能衰减)。
七、避坑指南(三大核心风险)
7.1土地陷阱
❌禁止选择基本农田(需农业农村局出具非基本农田证明);
❌避免占用生态保护红线(需自然资源局核查用地性质);
✅优先选用工业园闲置停车场、商业综合体屋顶(已办理建设用地规划许可证)。
7.2技术雷区
❌勿混用N型光伏组件与传统储能系统(N型组件工作电压高0.5V,易导致电压失配,效率损失5%);
❌充电桩枪线勿选普通电缆(需用耐105℃高温、耐油电缆,避免充电时融化);
✅光伏逆变器与储能PCS需统一直流电压等级(如750V,减少变流损耗)。
7.3政策红线
❌储能系统未通过GB/T 36276-2018认证(无法享受补贴,影响并网);
❌光伏组件选用被制裁品牌(如REC,影响碳资产开发);
✅充电桩需符合GB/T 18487.1-2015,具备过载、短路、漏电保护功能。
